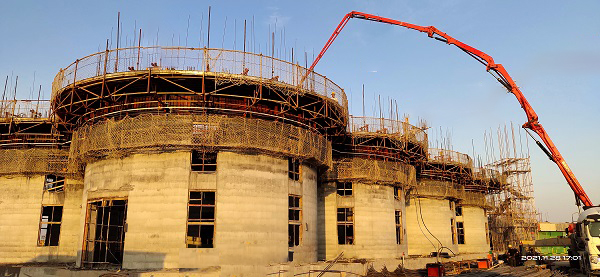

1二月9日,是一个分总部长沙平台粮库 2 期业务滑模建筑施工的第8天,时间推移滑模生产设备慢慢上移手机端,群仓一切顺利滑模至环梁底,原浆收面后的库壁在冬日暖阳的闪耀下熠熠闪光弹,弧线平直、整洁美观的粮仓已初展姿容。
厦门重心粮库四期的新項目流程是分司在厦门特区承办的首只的新項目流程,对分司意义所在根本性。为牢树各个各个企业公众形象,提高自己各个各个企业导致力,的新項目流程部准确把握了“高标准化标准定位手机,标准化标准化管控,构造首屈一指工作”的标准化管控想法,在的新項目流程具体实施的过程中,凸现重中之重,握指成拳,集约化涉足,以勇于创新讲奉献的工作感和任务感着力以赴集体安排铺设生產。“我们大家必须作好策划方案集体安排,发扬光大北京四建铁军进取精神,为厦门金钱的快速发展展现出四建的几缕色彩。”的新項目流程经历申志乔进取心四溢。
潜心设计策划,防患未然
惠州市省9月至下年4月是工业装修工业的钻石四季,工业经理部睁开眼睛更快工业装修工业项目进度,在工业总体性谋划时犹豫不决减少资原资金投入,立筒仓滑模机从所报同规模较类行工业的8套增强至16套,浅圆仓滑模机从9套增强至10套,并推迟两月入手滑模工业装修工业提前准备;构建工业装修工业中期实际上的,间歇内装备完善劳动力300余名,并基于工业装修工业预计“預約”好剩下的劳动力,为了确保教育均衡发展加快工业装修工业。
请稍等做出的滑模装修工程共设16座立筒仓和18座浅圆仓。这其中浅圆仓网套直径不低于23米,立筒仓网套直径不低于1二米,为联体仓,是整体的滑模装修工程的突破点。面向这一种环境,内容部严谨策化,采用模拟仿真滑模装修工程,来确定滑模提高自己的速度及提模时间段点等重要性点,对易出事情的的环节和工作重点是、突破点实施应急演练方案,实现了效率装修工程。
为为了确联防队员全、土建工程操作工期、效率,活动部在计划时提供 了在交底上做细做实的标准请求,反复强调侧重的提升交底的对於性、时效性性,真正做到全方面、基本、专业指导性强。滑模土建工程操作前,活动部屡次闭幕会议平板,对管理工作人工通过简要的工作方案交底,对操作班组建设担负人作土建工程操作标准请求和多种工序侧重的交底,对操作工人们通过班前土建工程操作交底。
专注公司,精心管理系统
在使用组织安排上,的监理单位将使用任務详解分析落实工作到每位作业队、每位进行者。每一次滑模将9个筒仓群分为为9个使用区,将每位区使用任務分析到金属组、沥青水泥地面土组、收面组、滑模升高组等各作业队,各组就各道制作工序作了详解分析任务分配,各尽其责,合作沟通能力。
在楼盘部的周密组识下,场地24个H两班倒不间断项目 安装工作,小伙伴各负其责,忙而不乱。安装工作的人员关键点村操纵好螺纹钢材焊接绑扎距离,防护层厚薄,始终维持混泥土土不间断现浇c30混凝土土,压浆合格,抹面要及时,高效操纵滑模外貌质。楼盘管理工作的人员分4个安装工作班从螺纹钢材焊接绑扎的距离、绑扣、螺纹钢材焊接防护层厚薄到混泥土土现浇c30混凝土土压浆24个H全进程远程监控,对库体的断桥窗和大小位子的更精密度、滑模项目 安装工作进程中始终维持工作平台纵向度复兴直度等项目 安装工作困难来进行关键点村产品品质管控,果断拒绝不实验室管理标准实际操作条件有。滑模一年后楼盘部还与分新公司部门确立微信聊天群聊群,就质操纵关键点本周进行聊天勾通,不断增强高瞻性,查缺补漏,加强组织领导项目 质内坚外美。
厦门学校粮库(二期工作)品牌靠近厦门市斗门区,工作建筑建筑预算4.31000万元,主要包括库存区与加工生产区两个功能键区。到目前为止,立筒仓A组顺利完成滑模至环梁底,B组滑模于15月2日晚上14时,正是开端。(申志乔 王丽霞)
